【AI重塑傳產】海外備料怎麼算?讓 24 個月的銷售歷史幫你決定
塑膠射出這一行,有一個甩不掉的難題:備料。
我們有部分原料、零件及產品是海外進口的,從下單到進廠,lead time 短則 45 天、長則 75 天。
這代表什麼?代表今天缺料,你不可能今天補。 等你發現某個原料不夠,再下單,貨到的時候已經兩個多月後了,客戶早就跑了。
所以備料這件事,本質上是在賭未來 — 你要在還沒缺之前,先猜到會缺多少。
一、ERP 不是沒有這個功能,是「沒人會用」
先說清楚:我們的鼎新 ERP 其實有批次採購計畫、批次生產計畫的功能。
但實際上幾乎沒人在用。原因不是功能不好,是門檻太高:
• 操作步驟很冗長,一層一層點進去
• 跑之前還要先把一堆基本設定做對,少設一個就算錯
• 懂的人操作很快,但交給新人,就要從頭講起
結果就是:沒接觸過的人看到那個畫面頭昏眼花,光是學會就讓人卻步。等好不容易有人學會、有了概念,他可能也差不多要離職了。
會用的人越來越少,有經驗的那幾個就越做越多。 這是很多傳統公司的通病,一套功能強大的系統,最後變成只有一兩個老手能碰的黑盒子。
更關鍵的是:ERP 這套計算,沒有「預測」的概念。 它只是單純依照現有的訂單和庫存往下滾算,不會去看「過去這個產品在這個季節通常賣多少」。
二、以前我們怎麼「解決」這件事
於是大家各自用土法煉鋼:
採購這邊: 從 ERP 拉銷售紀錄、拉庫存、拉既有訂單,匯出成 Excel,再自己組合分析。最早是用 vlookup 一格一格比對,後來進化成寫巨集。但就算用巨集,每跑一間廠商的料還是要花 1 到 2 個小時,而且只有會操作的那個人能做。
業務這邊: 憑客戶訪談的經驗判斷 — 「我覺得這個客戶今年應該會賣得不錯」。
生管這邊: 依照上次的生產數量 — 「這次就做跟上次一樣多」。
每個人手上都有一套自己的邏輯,但沒有一個共同的基準。 採購算出來是一個數字、業務感覺是另一個數字、生管又是第三個數字。最後常常就是主管拍板。
賭對了沒事,賭錯了,備太多就是資金壓在倉庫裡,備太少就是客戶急單做不出來,業務天天追著廠長跑。
三、為什麼決定改變
開始用 AI 做系統之後,我們重新想了這件事。
我們發現問題的本質是:ERP 把所有歷史資料都存著了 — 每一筆銷貨、每一張進貨、每一張製令、每一份 BOM,但沒有一個工具,把這些資料整合起來、加上預測,算出一個「建議備多少」的答案。
缺的不是資料,是計算。
而計算邏輯,正是我們可以講清楚、AI 可以幫忙寫成程式的東西。我們把採購和生管腦袋裡的判斷方式,用白話文描述給 AI,請它寫成會自動跑的計算。
四、我們怎麼想這件事
採購計畫和計畫生產,其實是同一套數學模型的兩面,所以我們把它們一起想:

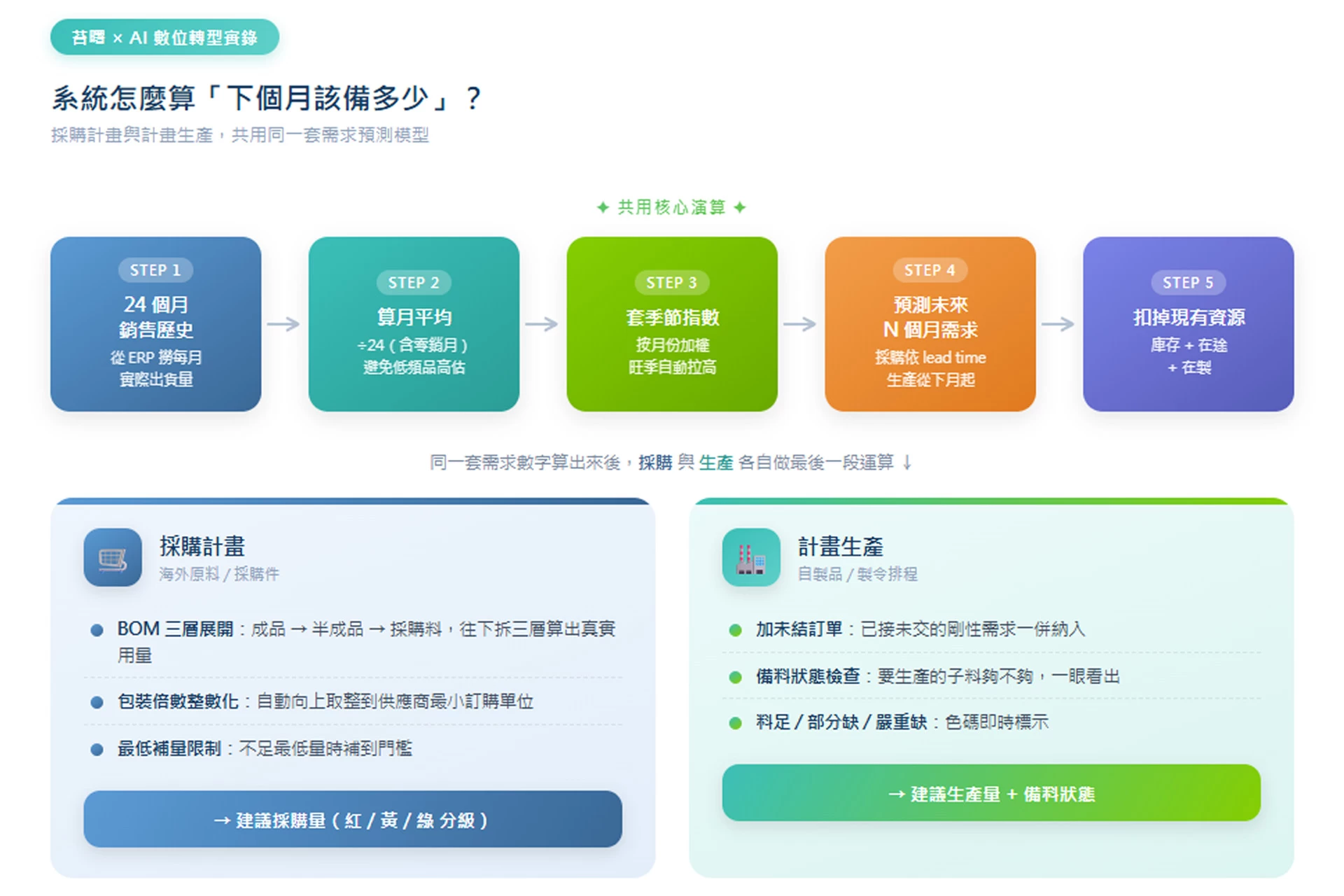

共同的核心算法:
1. 取這個品項過去 24 個月的銷售歷史
2. 算月平均(除以 24,包含沒賣的月份,避免低頻品被高估)
3. 算季節指數 — 按月份分組,例如某產品每年 8 月特別旺,系統就會在預測 8 月時自動加權
4. 預測未來幾個月的需求
5. 扣掉目前庫存、在途採購量、在製生產量
6. 算出建議量
採購計畫特有的:
- BOM 三層展開 — 一個成品可能是「半成品+採購料」,半成品又是「另一個半成品+採購料」。系統會自動往下拆三層,把每個海外採購件的真實需求量算出來。
- 採購量要對齊包裝倍數(不能下單 1.7 箱),自動向上取整。
計畫生產特有的:
- 加上未結訂單(已經接、還沒交的剛性需求)
- 顯示備料狀態 — 這個成品要生產,它的子料夠不夠?一眼看出料足、部分缺料、嚴重缺料。
最重要的不是算法多聰明,是它把判斷攤在陽光下。 任何人打開系統都看到一樣的數字,點進去還能看明細:這個品項過去 24 個月到底怎麼賣的。業務、生管、採購不用再各說各話。
五、做出來之後,實際改變了什麼

1. 採購決策從「想破頭」變成「審核系統建議」。 以前要花 1-2 小時跑一間廠商,現在打開頁面,四個供應商的建議採購量直接列出來,用紅/黃/綠標好優先順序,採購只要審核、微調,不用從頭算。
2. 不再是某個人的專利。 新人也能看懂,紅色就是該採購、綠色就是充足。不需要先學會一套複雜的 ERP 操作流程。
3. 業務不用再吵庫存。 「這個還有多少?」「下個月會做嗎?」打開系統秒看到答案,不用 Line 群組你來我往。
4. 客製品有自動排除機制。 我們在 ERP 用分類代號管理客製品(9999=停產、9990=客製不排程),系統讀到這些分類就自動跳過,不會把一次性的客製品算進常態備料裡,把資料弄亂。
六、給同樣在想這件事的老闆一句話
中小製造業最大的庫存浪費,往往不是「東西買貴了」,而是「決策沒有共同基準」。
當採購、業務、生管各憑各的感覺,賭對是運氣、賭錯是常態。一個大家都看得到、算法透明、還能看明細的計算工具,不一定每次都算得完美,但它讓全公司站在同一個基準上討論。這件事的價值,遠比省下那幾個小時更大。
文末 Q&A
Q1:為什麼是抓 24 個月,不是 12 個月或更長?
12 個月只能看到一輪季節循環,樣本太少容易被偶發訂單帶偏;抓太長(例如 5 年)又會被早就淘汰的舊產品扭曲。24 個月剛好涵蓋兩輪完整季節,又不會太舊,是我們實測下來最穩定的區間。
Q2:季節指數怎麼算?如果某個產品資料月份不夠怎麼辦?
我們按月份(1-12 月)把歷史銷售分組,算出每個月相對於平均的倍數。但如果一個品項有效的銷售月份不足 6 個月,代表樣本太少、季節性不可信,這時系統就不套用季節指數(全部設為 1.0),避免少數幾筆資料造成誤判。
Q3:包裝倍數是什麼?為什麼重要?
海外供應商通常有最小訂購單位和包裝量,例如某原料一箱 25 公斤、最少訂 10 箱。系統算出來如果是「需要 237 公斤」,會自動向上取整到供應商的包裝倍數,避免下單後被退單或被加收零頭費用。
Q4:如果系統算出來的建議量我不認同怎麼辦?
系統給的是「建議」不是「命令」。採購可以手動調整任何一個數字,而且調整有紀錄——誰改的、改成多少、什麼時候改,都查得到。系統負責提供基準,最後決定權還是在人。
Q5:客製品會不會被算進常態採購?
不會。我們在 ERP 用生管分類代號管理(9999=停產、9990=客製不排程),系統讀到這些代號開頭的品項就自動排除,不列入常態備料計算。要新增排除類別,在 ERP 設定就好,不用改程式。
